O problematiki izgradnje daljnovoda Beričevo - Krško


STA, M. M.
14. 1. 2013, 21.35
Posodobljeno
15. 01. 2013 · 07:28
Deli članek
Facebook
X (Twitter)
Kopiraj povezavo
Povezava je kopirana!
Deli
Velikost pisave
Manjša
Večja

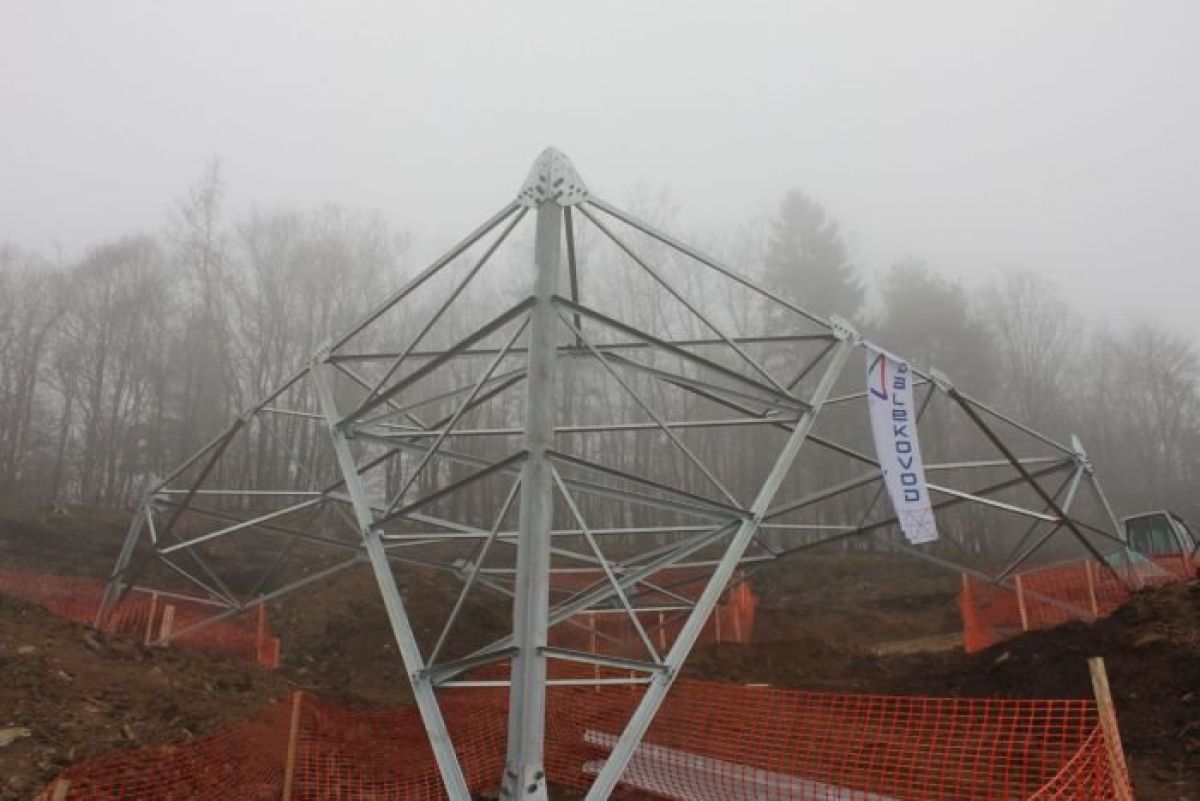

Postavitev prvega izmed 227 stebrov bodočega daljnovoda

##IMAGE-3387267##

Nadzorni svet Elektra Slovenije (Eles) se je danes seznanil z zaustavitvijo del na daljnovodu Beričevo - Krško. Zaradi izraženih pomislekov nadzornikov je revizijski komisiji naročil, da pregleda, ali je poslovodstvo družbe investicijo vodilo kot dober gospodar s potrebno skrbnostjo, ter o tem poroča nadzornemu svetu.

Kot so po seji nadzornega sveta sporočili iz družbe, je poslovodstvo Elesa nadzornike, ki jih od 14. decembra lani vodi nova predsednica Mojca Šircelj, seznanilo s problematiko izgradnje daljnovoda in kronologijo dogodkov, medtem ko odločitev za nadaljevanje projekta izgradnje daljnovoda ostaja na strani poslovodstva Eles.

Eles je namreč v začetku meseca zaradi nespoštovanja pogodbenih določil s strani družbe Dalekovod ustavil gradnjo daljnovoda.

Sporov z glavnim izvajalcem del, Dalekovodom, je po Elesovih pojasnilih več; Elesu je namreč preveč zaračunal jekleno konstrukcijo, težave so pri izvedbi del, nov moment pa da je nastal tudi zaradi insolvenčnih postopkov nad Dalekovodom, so ob zaustavitvi del navedli v Elesu.

Dodali so, da so od lanskega julija dalje na konzorcij (poleg zagrebškega Dalekovoda sta to še Dalekovod Ljubljana in Elektroservisi Trzin) naslovili precej zahtevkov, kaj morajo pri svoji izvedbi spremeniti, popraviti za nazaj, dostaviti glede na določila zakona o graditvi objektov, izdati za Eles sprejemljivo zavarovalno polico ...

Kot je v začetku meseca pojasnil namestnik direktorja Elesa Aleksander Mervar, so morali ponudniki, ki so oddali ponudbe za ta posel, poleg ostalih obveznih pogojev predložiti tudi izjavo revizijske družbe, da imajo na dan 31. marec 2011 poravnane vse nesporne obveznosti. Za Dalekovod Zagreb je to izjavo izdala revizijska družba PWC Zagreb.

Ravno zaradi te izjave pa neizbrani konzorcij, avstrijski VLB in madžarski Ovit, toži Eles skupaj z državno revizijsko komisijo.

Poleg tega je neizbrani konzorcij februarja 2012 predložil Državni revizijski komisiji dokazilo, da izjava PWC Zagreb ne drži. Državna revizijska komisija je proti Dalekovodu Zagreb vložila pri pristojnem sodišču ovadbo, je dejal Mervar.

Eles zahteva, da mu Dalekovod Zagreb omogoči vpogled v poslovne knjige na dan 31. marec 2011 s ciljem, da se vsi sumi tako neizbranega konzorcija kot državne revizijske komisije ovržejo. Mervar upa, da bo tako, sicer je v nasprotnem primeru pogodba nična. Kot je še takrat pojasnil Mervar, bi bila v tem primeru krivca Dalekovod Zagreb in PWC Zagreb.

Pogodbena vrednost z Dalekovodom znaša 28,3 milijona evrov, doslej je bilo izstavljenih računov za 19,5 milijona evrov, od tega jih je Eles plačal 16,7 milijona evrov. Eles trenutno zadržuje plačila v višini 2,8 milijona evrov, kolikor po njegovi oceni znašajo preveč zaračunane jeklene konstrukcije, plus dodatno še okoli 300.000 evrov zamudnih obresti od preveč zaračunanih jeklenih konstrukcij od septembra 2011.
