Prva solata bi lahko bila pobrana že letos, toda ambiciozni projekt rastlinjakov v Dobrovniku se je zataknil pri električnem omrežju.

žitkovci, simbolična, kmetijska-parcela, industrijski-rastlinjak
Jure Kljajić
Med največjimi težavami je zmogljivost elektroenergetskega omrežja med Murska Sobota in Lendava, ki je na določenih delih že zdaj precej obremenjeno.

Za hitre novice, aktualne teme in zanimive vsebine izberite Svet24 za svoj prednostni vir na Googlu.

Google logo
Svet24 logo

Nastavi

V Žitkovcih v občini Dobrovnik nastaja eden največjih projektov sodobne pridelave zelenjave v Sloveniji. Večdesetmilijonski projekt GreenGardens, za katerim stoji eden najbogatejših Slovencev Boštjan Bandelj, bo zrasel na območju, ki je bilo za rastlinjake predvideno že pred leti. Temeljil bo na uporabi geotermalne energije in sodobnih tehnologij pridelave zelenjave.

Župan občine Dobrovnik Marjan Kardinar v intervjuju, ki bo objavljen v prihodnjih dneh, poudarja, da ideja o rastlinjakih ni nova. Občina je že pred leti v prostorskih načrtih določila območje, namenjeno kmetijstvu in rastlinjakom. "Takrat smo razmišljali predvsem o tem, kako izkoristiti naravne danosti, predvsem geotermalno energijo. Danes se ta zgodba končno premika naprej," pravi.



Za projekt so že pridobljena dovoljenja za infrastrukturne in spremljevalne objekte, medtem ko postopki za pridobitev gradbenega dovoljenja za same rastlinjake še potekajo. Po besedah župana gre za enega največjih projektov na področju zelenjadarstva v Sloveniji, ki bi lahko pomembno vplival na razvoj občine in širše regije. Projekt naj bi prinesel med 100 in 150 delovnih mest, pri čemer si v občini želijo, da bi jih čim več dobili domačini.

Matej-Bandelj, rastlinjak-žitkovci
Jure Kljajić
Matej Bandelj in Marjan Kardinar.

Težave zmogljivost elektroenergetskega omrežja

Projekt pa spremljajo tudi precejšnji infrastrukturni izzivi. Med največjimi težavami je zmogljivost elektroenergetskega omrežja med Murska Sobota in Lendava, ki je na določenih delih že zdaj precej obremenjeno. Napetost ponekod niha, občasno prihaja tudi do krajših izpadov, za delovanje sodobnih rastlinjakov pa je seveda nujen stabilen in zanesljiv elektroenergetski sistem. Zato pri projektu sodeluje tudi Elektro Maribor, ki skupaj z občino in investitorji pripravlja rešitve za okrepitev omrežja.

Preberite še

Na Elektro Maribor so nam pojasnili, da obstoječe omrežje trenutno omogoča zagotavljanje približno tretjine predvidene skupne priključne moči za projekt. "To pomeni, da lahko investitor začne prvo fazo gradnje in v omejenem obsegu tudi proizvodnjo, za nadaljnje faze pa bodo potrebne dodatne energetske zmogljivosti in močnejši priključki," so dejali.

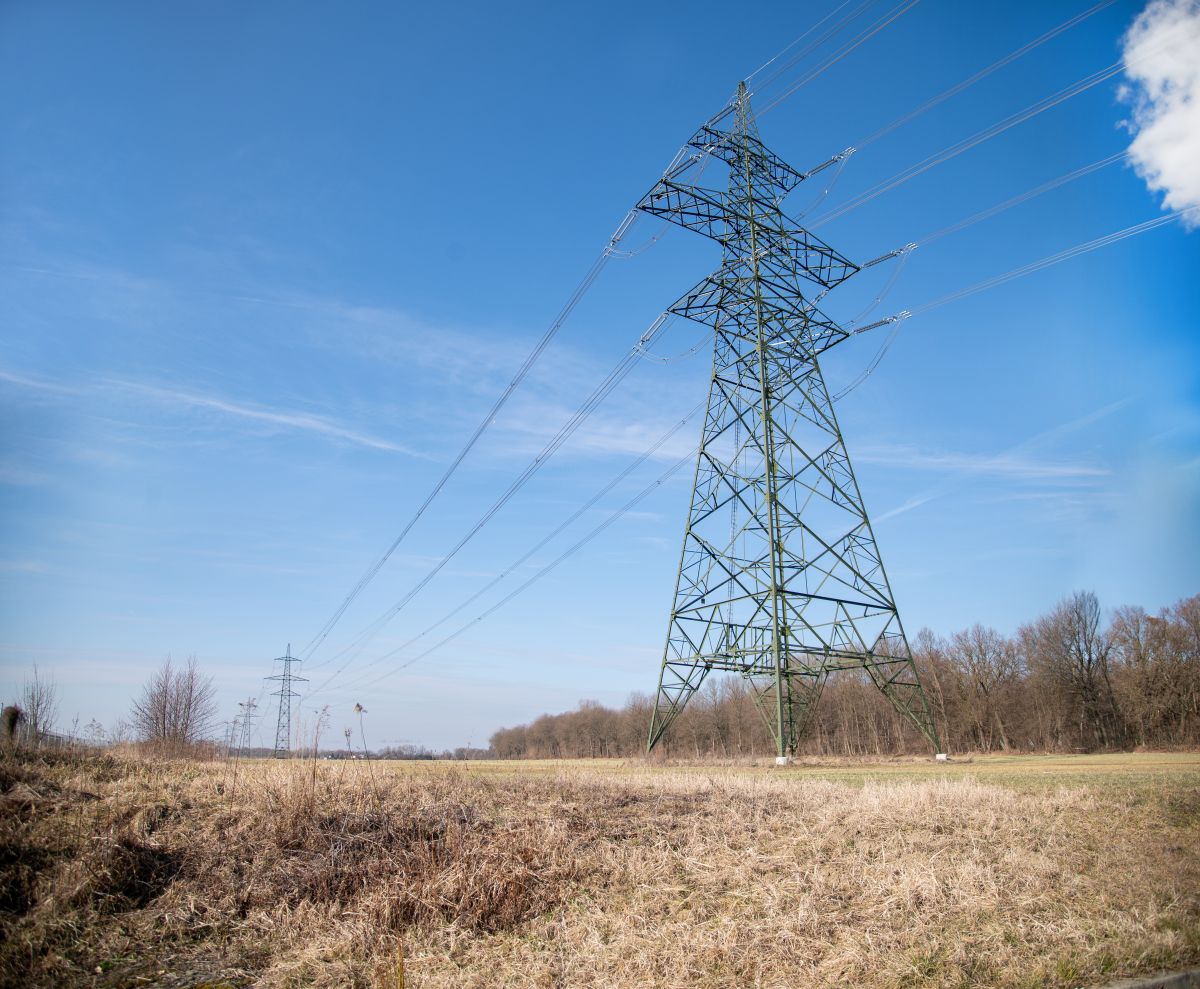

simbolična, daljnovod, elektrika, energetika, napetost
Jure Kljajić
Elektro Maribor ocenjuje, da bi lahko bila nova RTP pri Dobrovniku zgrajena do konca leta 2028 oziroma v letu 2029, ko naj bi bil dokončan tudi novi daljnovod.

Celovita rešitev vključuje izgradnjo novega 110-kilovoltnega daljnovoda med Murska Sobota in Lendava ter novo razdelilno-transformatorsko postajo (RTP) pri Dobrovniku. Nova infrastruktura ne bo pomembna le za rastlinjake, temveč bo razbremenila tudi obstoječi postaji v Murski Soboti in Lendavi ter omogočila priključevanje novih uporabnikov oziroma povečanje priključne moči obstoječim odjemalcem v okolici.

Nadgradnjo upočasnjuje upravni spor zaradi zemljišča

"Načrte za nadgradnjo omrežja trenutno upočasnjuje upravni spor glede gradbenega dovoljenja za daljnovod, ki ga je sprožil eden od lastnikov zemljišč na predvideni trasi," pojasnjujejo.  V Elektru Maribor sicer poudarjajo, da želijo z deli začeti čim prej, investicijo pa izvajati fazno, kjer bo to mogoče. Ocenjujejo, da bi lahko bila nova RTP pri Dobrovniku zgrajena do konca leta 2028 oziroma v letu 2029, ko naj bi bil dokončan tudi novi daljnovod.

žitkovci, simbolična, kmetijska-parcela, industrijski-rastlinjak
Jure Kljajić
Za projekt so že pridobljena dovoljenja za infrastrukturne in spremljevalne objekte, medtem ko postopki za pridobitev gradbenega dovoljenja za same rastlinjake še potekajo.

Celotna energetska nadgradnja predstavlja investicijo v višini več deset milijonov evrov. V Elektru Maribor računajo tudi na nepovratna sredstva, saj projekt ocenjujejo kot infrastrukturno pomemben za širši gospodarski razvoj regije.

Kljub zapletom pri umeščanju infrastrukture in zemljišč projekt po besedah župana napreduje. Po prvotnih načrtih so želeli prvo zelenjavo pridelati že konec leta 2025 oziroma v začetku leta 2026, a se je časovnica zaradi omenjenih težav medtem zamaknila. Zdaj v občini ocenjujejo, da bi prva proizvodnja lahko stekla konec leta 2026 oziroma v začetku leta 2027.

Svet24

Prijavite se na e-novice in bodite vedno na tekočem z novicami, dogodki in zgodbami iz vašega okolja.

Hvala za prijavo!

Na vaš e-naslov smo poslali sporočilo s potrditveno povezavo.

Z oddajo e-poštnega naslova se prijavim na uredniške e-novice. Odjava je možna kadar koli prek povezave »Odjava« v vsakem sporočilu. Več v Politiki zasebnosti.


© 2026 Media partner agencija d.o.o.

Vse pravice pridržane.
